苍南多条路通车时间定了!

所属分类:园林景观发布时间:2026-02-03 12:04:40点击量:

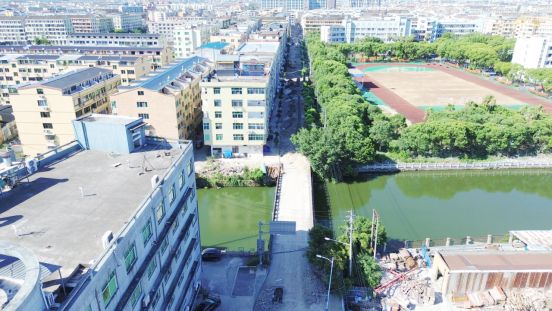

  :道路破除完成,雨水主管完成,雨水支管完成,接户井完成,树木移除完成,管道弃方外运完成,路基整平完成 ,路面浇筑完成 ,人行道侧石安装完成 85%,沥青摊铺完成,交安基基础完成,路灯安装完成77%,人行道块料铺设完成77%。

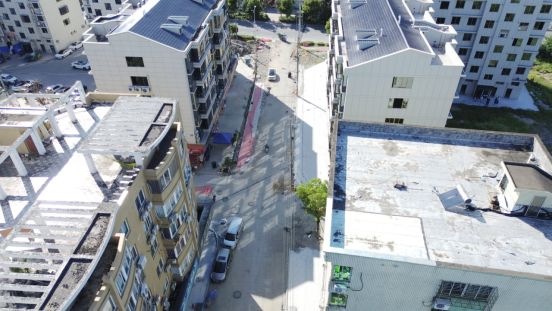

  花鱼街(含支路康乐路):道路破除完成,雨水主管完成,雨水支管完成,给水管道完成,污水主管完成,管道弃方外运完成,路基整平完成,砼路面浇筑完成 90%,侧石完成 50%,接户井完成,交安基础进场完成套高预埋基本完成,人行道砼垫层浇筑。计划8月29日全线通车。

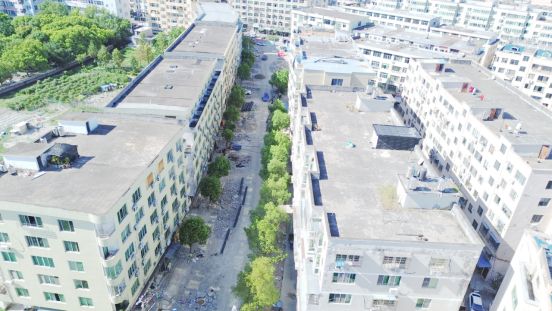

  东旭路(含钱东路):道路破除完成 85%,雨水主管完成 82%,支管完成 70%,污水修复完成70%,接户井完成35%,给水管道完成5%。计划东旭南路段9月15日通车,9月30日全线通车。

  钱项路:(龙金大道~金鑫东路段)砼路破除完成,雨水主管完成,雨水支管完成 ,给水管道施工完成10%。计划9月5日通车。
